西三中(中卫-仙桃)渭河盾构穿越工程盾构机正式始发
发布时间:2023-05-22 14:40:40
5月19日,西气东输三线中段(中卫-吉安)项目中卫-仙桃段控制性工程渭河盾构始发井下沉到位,达到始发条件并正式进行盾构。

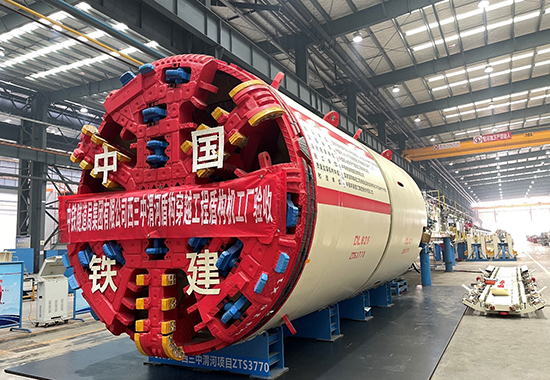

渭河盾构穿越工程水平长度2155.34米(两竖井中心距),盾构隧道内径为3.08米,衬砌环片分为5块,厚度为230毫米,宽度为1200毫米。竖井采用沉井法施工,始发竖井距北岸大堤背水侧堤脚210.21米,接收井竖井距南岸大堤背水侧堤脚210.15米。本项目采用泥水平衡式盾构机,开挖直径3.81米,全长148米,总重约300吨,刀盘采用复合式刀盘。
为确保盾构机安全顺利始发,西三中渭河盾构监理部和中铁隧道局渭河盾构施工项目部组成保障组,制定专项施工方案及应急预案,组织开展应急演练,以标准化班组建设为抓手推进现场精细化管理,全面检测刀盘螺栓紧固扭矩,对焊缝进行无损探伤,对管路及油料连接进行压力测试,全方位保障盾构机连接质量。经过全体参建人员的协同配合,盾构机吊装运输迅速准确,从盾体下井到管线连接完毕仅用10天时间。同时安全高效地完成了盾构机吊装、安装调试、始发条件验收等各项关键环节,保证了盾构机按时安全始发。
监理部通过邀请公司盾构专家、组织召开专家会和进度分析会等措施,积极解决施工过程中存在的难点、堵点,为后续盾构施工提供较为充足的施工经验。同时,监理部将始终把为业主提供优质服务放在首位,始终保持高质量的管理水平和斗志昂扬的工作态度,为西三中项目建设优质高效推进做出更大的贡献。(刘春涛)
